Sideveger til Kviltorpvegen – nye vann- og avløpsledninger

Oppstart bygging: 13. mai 2024
Antatt ferdigdato: desember 2024

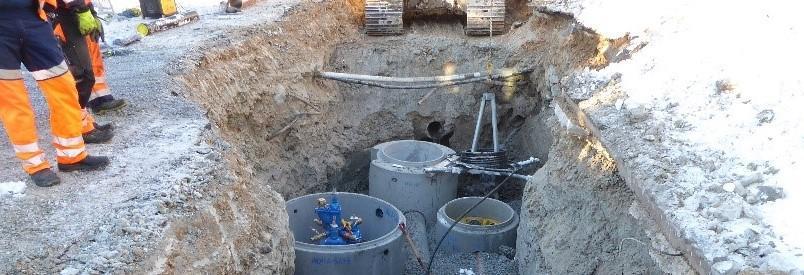

Vann- og avløpsledninger og kummer i grøft. Foto. - Klikk for stort bilde

Hva skal vi gjøre?

Vi fortsetter arbeidet med å bytte ut vann- og avløpsledninger. Arbeidet i Kviltorpvegen ble fullført til 1. mai. Nå fortsetter vi på noen av sidevegene. Arbeidet gjøres etappevis.

Hvorfor gjør vi dette?

Det eksisterende ledningsnettet er fra ca. 1950. Vi legger helt nye vannledninger og avløpet skal bygges om fra fellessystem til separatsystem.  Det vil si at det legges to separate avløpsledninger, én overvannsledning for takvann/grunnvann og én spillvannsledning for kloakk.

Nye vannledninger gir bedre og sikrere vannforsyning og brannvernsdekning. Det er også god økonomi og et godt miljøtiltak å skille overvann og spillvann.

Hva skjer når?

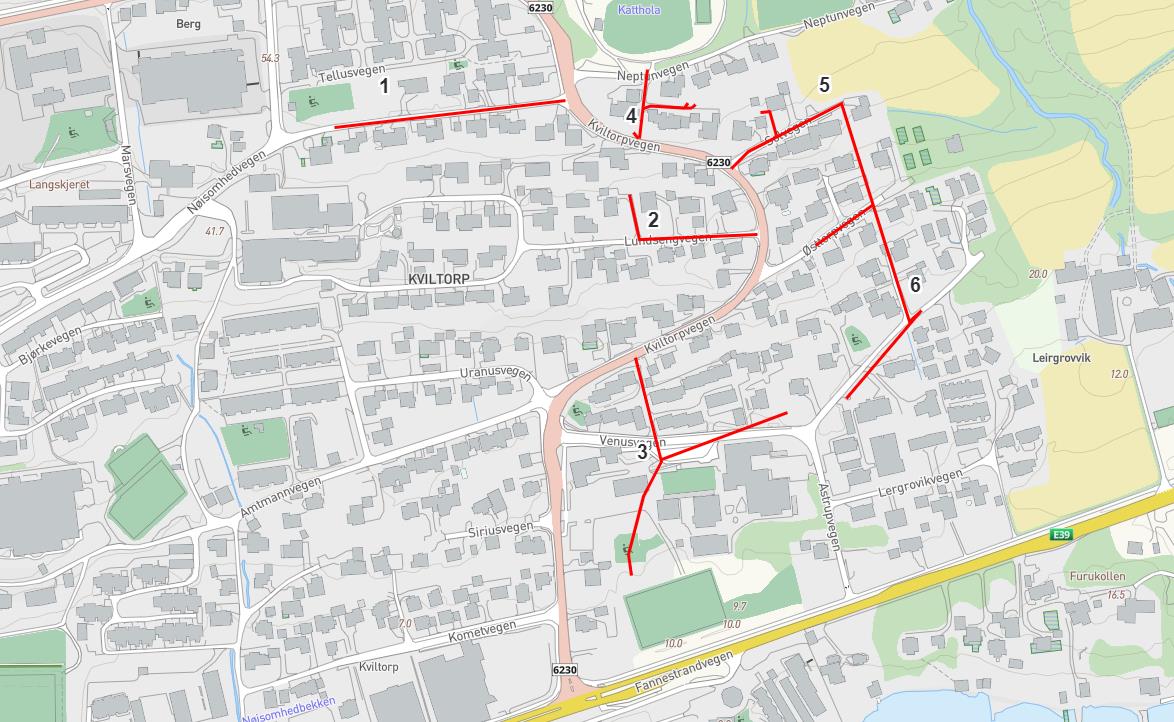

Det praktiske arbeidet starter 13. mai i Nøisomhedsvegen. Arbeidet blir gjort etappevis:

  1. Nøisomhedsvegen: 13. mai–medio juni
  2. Lundsengvegen: oppstart medio juni
  3. Venusvegen: oppstart september
  4. Neptunvegen
  5. Solvegen
  6. Østtorpvegen og Astrupvegen

Vegene blir stengt for gjennomgangstrafikk. Syklister og fotgjengere kan passere.

Dette er tredje etappe i prosjektet VA Kviltorp, Frænavegen - E39. Første etappe i Amtmannvegen ble fullført i oktober 2023, og andre etappe i Kviltorpvegen ble fullført i april 2024.

Hvor er det?

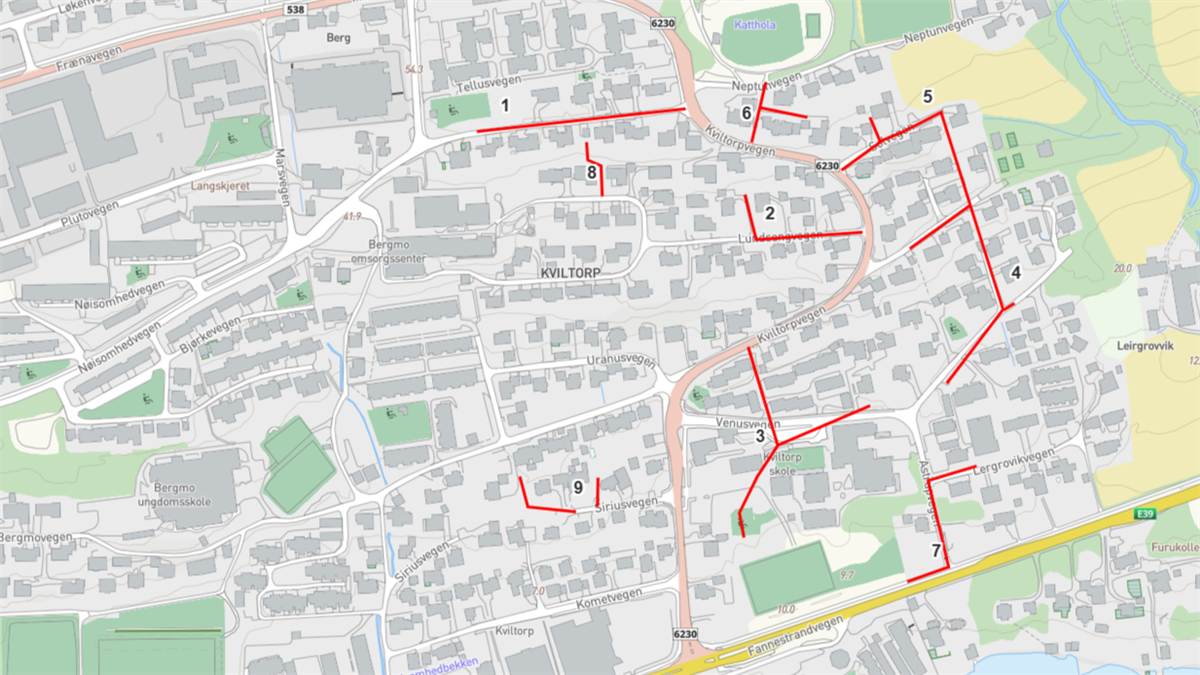

Arbeidet foregår på deler av veger som er avstikkere fra Kviltorpvegen: Nøisomhedsvegen, Lundsengvegen, Venusvegen, Neptunvegen, Solvegen, Østtorpvegen og Astrupvegen.

Fremkommelighet i anleggsperioden

Vegene blir stengt for gjennomgangstrafikk mens arbeid pågår. Syklister og fotgjengere kan passere.

Berørte naboer

Boligeierne i området har fått nærmere informasjon om hva dette innebærer for den enkelte - både når det gjelder ledninger på egen eiendom, tilkomst og midlertidig vannforsyning i prosjektperioden.

Det vil bli støy- og støvplager fra anleggsmaskiner som følge av arbeidet. Normal arbeidstid er mellom kl. 07.30 og 16.00, men arbeid utenfor dette tidsrommet kan også skje.

Hvem er ansvarlig?

Byggherre: Molde vann og avløp KF
Entreprenør: Molde vann og avløp KF

Se også

Første etappe: Amtmannvegen – nye vann- og avløpsledninger

Andre etappe: Kviltorpvegen – nye vann- og avløpsledninger

Huseiers plikt til å separere avløpsledninger

Molde vann og avløp KF

Kontakt

Arne Vinje
prosjektleder
E-post
Mobil 91 19 53 45
